项目困难及解决过程

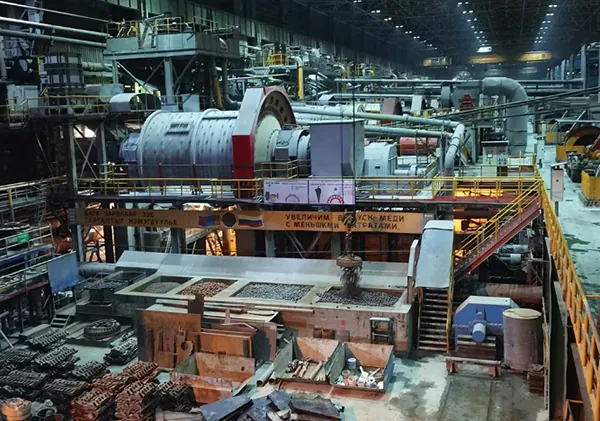

在蒙古额尔登特矿项目的GH180变频器调试工作中,茵梦达为其配套1台GH180变频器,创新性实现"一拖九"球磨机软起上切应用。此前客户采用的ABBLCI设备因谐波干扰突出,亟需技术升级。

此次项目实施面临多重复杂挑战:一是测试周期紧张且需最大限度降低对客户生产的影响;二是9台磨机分散布局于4个电网下运行,上切核相精度成为关键技术节点,三是现场电网容量有限且电压波动频繁--磨机带载运行时,频率上升伴随电网电压显著跌落;四是客户现役电机、磨机及励磁柜均为苏联时期产品,参数设置特殊且无备件支持,同时存在电网电压与电机额定电压不一致的问题。

面对严峻工况,茵梦达工程师蔡冲亚凭借扎实的专业技能与丰富的实战经验,迅速制定针对性解决方案,全程精细把控调试关键环节。为确保调试效果,团队连续多日攻坚至凌晨3点,在不影响客户正常生产的前提下完成反复测试与参数调整。
最终,项目成功攻克多磨机母线差异化布局、电压稳定性不足、老旧设备适配等一系列技术难题,实现9台磨机全部带载测试完成。目前系统已实现ABB设备与GH180变频器互为备用,且GH180谐波抑制效果显著、切换过程稳定,为球磨机的持续稳定运行提供了坚实保障,获得客户高度认可。

(来源:茵梦达)
